Remote DevSecOps onboarding mislukt meestal voordat het eerste ticket is toegewezen. Het probleem ligt zelden bij skills. Het gaat vaker om onduidelijke toegang, ontbrekende pipeline-context, onduidelijk eigenaarschap over evidence en een handoff-ritme dat afhankelijk is van goede wil in plaats van werkafspraken.
Onboarding van een remote DevSecOps team werkt wanneer toegang, context, eigenaarschap en cadans vóór de eerste sprint zijn vastgelegd. In de eerste 90 dagen is het doel niet simpelweg securitywerk op afstand uitvoeren. Het doel is dat het remote team veilig genoeg kan bijdragen, dicht genoeg op delivery zit om de sprintflow te verbeteren en duidelijk genoeg weet wie eigenaar is van welke evidence, zodat uw Nederlandse of Europese team erop kan vertrouwen.
Dit playbook is geschreven voor CTO’s, Heads of Product, Engineering Managers en founders bij EU-mkb-bedrijven die al hebben besloten remote DevSecOps capaciteit toe te voegen en nu willen dat de eerste 90 dagen werken.
Als uw team nog bepaalt welke rol of welk model het moet kiezen voordat onboarding start, gebruik dan eerst de DevSecOps team hiring guide. Dit artikel begint nadat het team of de provider is gekozen.
TL;DR
Remote DevSecOps onboarding is het gecontroleerde proces waarmee een externe DevSecOps engineer of team toegang krijgt tot uw repositories, CI/CD-pipeline, toegangsmodel en sprintcadans zonder ongecontroleerd securityrisico te creëren. Tegen dag 90 moet onboarding vier outputs opleveren: gereviewde toegang, bevindingen met eigenaar, gedocumenteerde evidence en een herhaalbaar handoff-ritme.
Een remote DevSecOps team moet worden onboarded via een gecontroleerd 90-dagen plan: bereid toegang en context vóór dag 1 voor, gebruik de eerste 30 dagen voor baseline en beperkte toegang, neem het team tegen dag 60 op in het sprintritme en toon tegen dag 90 waarde aan met delivery metrics, een kleinere backlog en een duidelijk evidence-spoor.
- Beste fit: EU-mkb-bedrijven die DevSecOps capaciteit nodig hebben zonder te wachten op een volledige interne wervingscyclus.
- Eerste control: least-privilege toegang met een benoemde goedkeurder, reviewcadans en offboardingplan.
- Bewijs op dag 90: meetbare deliveryverbetering, gesloten security findings, gedocumenteerde controls en een werkend handoff-ritme.
- Let op: geef geen productietoegang voordat het team incidentflow, release ownership en evidence-eisen begrijpt.

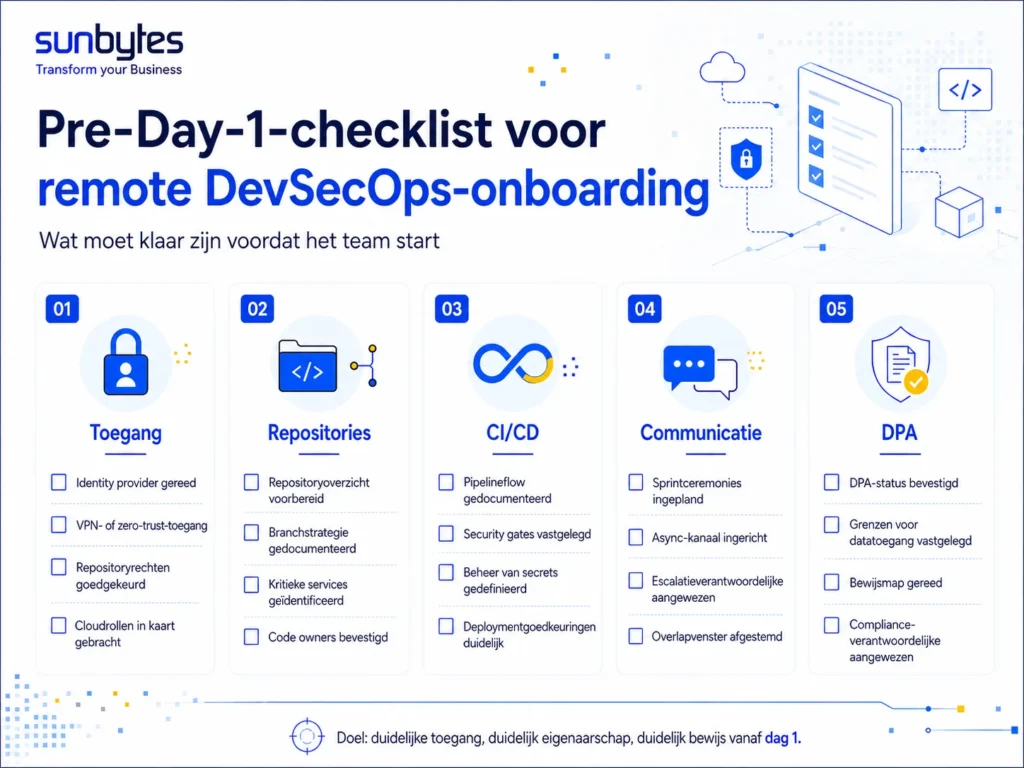

Vóór dag 1: wat u moet voorbereiden

Vóór dag 1 bereidt u de access map, deliverycontext en het ownershipmodel voor. Een remote DevSecOps team kan alleen veilig bewegen als het weet welke systemen bestaan, wie wijzigingen goedkeurt en waar security evidence moet worden opgeslagen.
De nuttige vraag is niet: “Kan het team maandag starten?” De vraag is: “Kan het team maandag starten zonder verborgen risico te creëren?” Voor de meeste EU-mkb-bedrijven betekent dit dat zes onderdelen vóór de eerste onboarding call klaar moeten zijn.
| Gebied | Wat klaar moet zijn | Eigenaar vóór dag 1 | Waarom dit belangrijk is |
|---|---|---|---|
| Access | Identity provider, VPN- of zero-trust-toegang, repositoryrechten, cloudrollen | Security- of engineering owner bij de klant | Voorkomt te ruime rechten tijdens onboarding |
| Code- en pipeline-context | Repositorymap, CI/CD-flow, branchstrategie, releaseproces | Engineering lead | Helpt het remote team begrijpen waar controls thuishoren |
| Cloud en infrastructure | Cloudaccounts, omgevingen, secrets-proces, deploymentrechten | Platform- of DevOps owner | Houdt productietoegang gecontroleerd |
| Security workflow | Vulnerability backlog, severity-model, incidentproces, escalatie-owner | Security lead of CTO | Voorkomt dat findings tickets zonder eigenaar worden |
| Communicatiecadans | Sprintceremonies, async channel, escalatievenster, decision owner | Engineering manager | Houdt remote werk verbonden met het deliveryritme |
| Juridische en compliancebasis | DPA-status, securitygoedkeuringen, grenzen voor data access | Legal, procurement of CTO | Vermindert onduidelijkheid over grensoverschrijdende toegang |
De DPA is belangrijk wanneer het remote DevSecOps team toegang kan krijgen tot systemen, logs, tickets of omgevingen die persoonsgegevens bevatten. AVG Artikel 32 verplicht verwerkingsverantwoordelijken en verwerkers om technische en organisatorische maatregelen toe te passen die passen bij het risico, waaronder security controls zoals encryptie, veerkracht, herstelvermogen en regelmatige tests waar passend.
Een praktische checklist vóór dag 1 moet het volgende bevatten:
- Een benoemde goedkeurder aan klantzijde voor toegang.
- Een lijst met repositories, systemen en omgevingen binnen scope.
- Een regel “geen productietoegang standaard”.
- Een severity-model voor kwetsbaarheden en securitytickets.
- Een gedeelde evidence-map voor controlbeslissingen, screenshots, rapporten en remediation-notities.
- Een first-sprint doel dat klein genoeg is om af te ronden zonder production ownership.
Als het providermodel nog onduidelijk is, vergelijk deze setup dan met DevSecOps as a Service voordat u onboarding definitief maakt. Een managed service, een dedicated engineer en een dedicated team hebben verschillende handoff-regels nodig.
Succescriteria voor de eerste sprint
De eerste sprint moet veilige integratie bewijzen, niet maximale output. Aan het einde van de eerste sprint moet het remote team toegang hebben tot de juiste repositories, het CI/CD-pad begrijpen, een eerste pipeline- of backlogreview afronden en minstens één concrete verbetering met eigenaar aandragen.
Meet de eerste sprint niet alleen op basis van het aantal gesloten tickets. Meet of het team een wijziging kan doen zonder verwarring over toegang, goedkeuring, severity of documentatie.

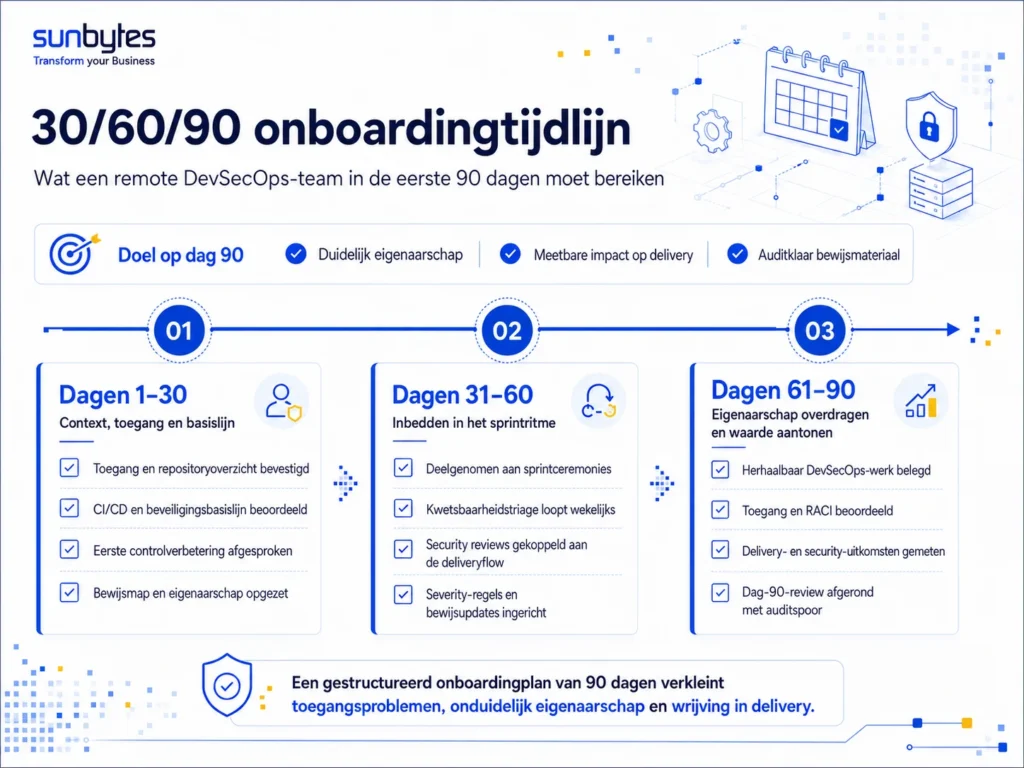

Dag 1-30: context, toegang en eerste security baseline

Dag 1-30 moet draaien om gecontroleerde contextoverdracht, beperkte toegang en één eerste security baseline. Het remote DevSecOps team moet het product, de pipeline en het releasemodel begrijpen voordat het production-facing wijzigingen krijgt toegewezen.
Een sterke eerste maand heeft vier wekelijkse outcomes.
| Week | Focus | Verwachte output |
|---|---|---|
| Week 1 | Context en toegang | Repositorymap, toegangslijst, communicatiekanaal, onboarding notes |
| Week 2 | Pipeline en security baseline | CI/CD-review, huidige security-gate-map, review van vulnerability backlog |
| Week 3 | Eerste verbetering van een control | Eén afgesproken verbetering, zoals SAST tuning, dependency triage of review van secret scanning |
| Week 4 | Ownership check | RACI bevestigd, eerste evidence-map bijgewerkt, access review afgerond |
Begin waar mogelijk met read access. Write access mag pas worden gegeven nadat het team branchregels, reviewregels en releaseflow begrijpt. Productietoegang moet een benoemde goedkeurder en een duidelijke reden vereisen. Als productietoegang nodig is, definieer dan scope, duur en logging voordat u deze toegang geeft.
NIST SSDF is hier een nuttig referentiepunt, omdat het secure software development ziet als herhaalbare praktijken om softwarekwetsbaarheden te verminderen. Voor onboarding zit de praktische waarde niet in het kopiëren van het hele framework naar uw proces. Het gaat erom dat u het framework gebruikt om vroege vragen te structureren: wie is eigenaar van secure development practices, hoe worden kwetsbaarheden gereviewd en waar wordt evidence bewaard?
De eerste security baseline moet smal zijn. Voor een EU-mkb-bedrijf kan een nuttige baseline bestaan uit:
- Welke security tools al in CI/CD draaien.
- Welke checks blocking, warning-only of handmatig zijn.
- Welke repositories bedrijfskritische code bevatten.
- Welke secrets, dependency- of infrastructure findings al bekend zijn.
- Welke findings accepted risk, deferred work of actieve remediation zijn.
Voor een volledige volgorde voor control rollout leest u het DevSecOps 90-day implementation plan.
Productietoegangsregel voor de eerste 30 dagen
Productietoegang moet in de eerste 30 dagen als uitzondering worden behandeld. De standaard moet least privilege zijn, met tijdelijke verhoging, benoemde goedkeuring en review na gebruik.
Het toegangsrecord moet vijf vragen beantwoorden:
| Vraag | Verplicht antwoord |
|---|---|
| Wie heeft toegang aangevraagd? | Benoemde persoon en rol |
| Wie heeft dit goedgekeurd? | Benoemde goedkeurder aan klantzijde |
| Wat is de scope? | Systeem, omgeving en rechtenniveau |
| Hoe lang is dit nodig? | Startdatum en reviewdatum |
| Hoe wordt dit verwijderd? | Offboarding- of toegangsreductiestap |
Dit voorkomt een veelvoorkomende fout bij remote onboarding: toegang groeit geleidelijk, maar niemand reviewt of de oorspronkelijke reden nog bestaat.
Dag 31-60: opnemen in de sprintcadans
Dag 31-60 moet het remote DevSecOps team verplaatsen van observator naar operationele deelnemer. In deze fase moet het team deelnemen aan sprintplanning, PR-review, vulnerability triage en releasediscussies met vastgelegde verantwoordelijkheden.
De tweede maand bepaalt of remote onboarding onderdeel wordt van delivery of vast blijft zitten als los zijkanaal. Als securitywerk buiten het sprintritme staat, komen findings laat binnen, zien developers ze als onderbrekingen en wordt remediation een onderhandeling. De oplossing is om DevSecOps werk te koppelen aan bestaande deliverymomenten.
Een werkbare cadans voor dag 31-60 bevat:
| Cadans | Frequentie | Eigenaar | Output |
|---|---|---|---|
| Vulnerability triage | Wekelijks | Security- of engineering lead | Geprioriteerde lijst met findings, inclusief severity en eigenaar |
| Pull request security review | Per afgesproken repository of risiconiveau | Remote DevSecOps engineer | Comments, approvals of escalatie |
| Pipeline gate review | Elke sprint | DevOps- of platform owner | Gate-wijzigingen, false-positive-notities, accepted risks |
| Evidence update | Elke sprint | Toegewezen evidence owner | Control evidence toegevoegd aan map of auditspoor |
| Retrospective input | Elke sprint | Engineering manager | Frictie in remote handoff en vertragingen in besluitvorming |
OWASP SAMM is nuttig in deze fase, omdat het teams een manier geeft om software security practices te beoordelen en te verbeteren op het gebied van governance, design, implementation, verification en operations. Gebruik het voor onboarding als maturity-lens: bepaal welke practice het remote team als eerste verbetert en welke practice bij het klantteam blijft.
Severity thresholds moeten vóór dag 45 zijn afgesproken. Zonder drempels kan het remote team elke issue als blocker behandelen, of kan het interne team elke issue als optioneel zien. Een eenvoudig startpunt is:
| Type finding | Actieregel |
|---|---|
| Kritieke exploitable issue in het productiepad | Op dezelfde dag escaleren, eigenaar toewijzen, beslissing documenteren |
| High issue binnen actieve releasescope | Binnen één sprint triëren, beslissen of deze blokkeert of wordt uitgesteld |
| Medium issue in niet-kritiek pad | Toevoegen aan backlog met eigenaar en doelsprint |
| Low of informatieve issue | Batchgewijs reviewen, scanner noise tunen waar nodig |
| False positive | Rationale en tuningactie documenteren |
De beslissing moet zichtbaar zijn in het ticketsysteem, niet verborgen in chat. Chat is voor snelheid. Tickets zijn voor ownership. Evidence-mappen zijn voor het auditspoor.
Heeft u hulp nodig om de onboarding van een remote DevSecOps team om te zetten in een werkbaar deliveryplan? Sunbytes kan helpen ownership te definiëren, controls te koppelen aan de pipeline en DevSecOps capaciteit toe te voegen zonder uw wervingscyclus opnieuw te starten.
Voor teams die DevSecOps support nodig hebben binnen een bestaande deliverycadans, koppelt u het onboardingplan aan Dedicated Remote Developers zodat de eerste 90 dagen starten met duidelijke toegang, sprinteigenaarschap en evidenceverwachtingen.
Dag 61-90: eigenaarschap overdragen en waarde aantonen
Dag 61-90 moet aantonen dat het remote DevSecOps team herhaalbaar werk kan dragen, niet alleen losse taken kan afronden. Tegen dag 90 moet de klant meetbare outcomes zien op delivery, security en evidence. De derde maand is niet het moment om meer meetings toe te voegen. Het is het moment om onduidelijkheid weg te nemen.
Een nuttige review op dag 90 behandelt vier gebieden:
| Area | Day-90 proof |
|---|---|
| Delivery | PR review flow works, security tickets move through sprint planning, release blockers are visible earlier |
| Security | Finding backlog is reduced or reclassified, first gate improvement is active, false positives are tuned |
| Evidence | Control decisions, access reviews, remediation notes and retest results are stored in the agreed location |
| Ownership | RACI is updated, escalation paths are used, offboarding and access review rules are clear |
DORA metrics helpen deze review te koppelen aan de deliveryrealiteit. DORA definieert metrics zoals deployment frequency, change lead time en failed deployment recovery time om software delivery performance te meten. Gebruik DORA voor onboarding niet als vanity dashboard. Gebruik het om te controleren of securitywerk delivery vertraagt, flow verbetert of een bottleneck blootlegt die er al was.
Een remote DevSecOps team werkt goed op dag 90 als het interne team minder tijd kwijt is aan het verduidelijken van ownership en meer tijd besteedt aan geprioriteerd werk. De duidelijkste signalen zijn concreet:
- Security findings hebben benoemde eigenaren.
- Kritieke en high findings hebben decision records.
- Toegang is minstens één keer gereviewd.
- Evidence is opgeslagen waar compliance-, audit- of procurementteams die kunnen vinden.
- Sprintplanning bevat securitywerk voordat releasedruk ontstaat.
- Het remote team kan de pipeline en het escalatiemodel uitleggen zonder dezelfde vragen opnieuw te stellen.

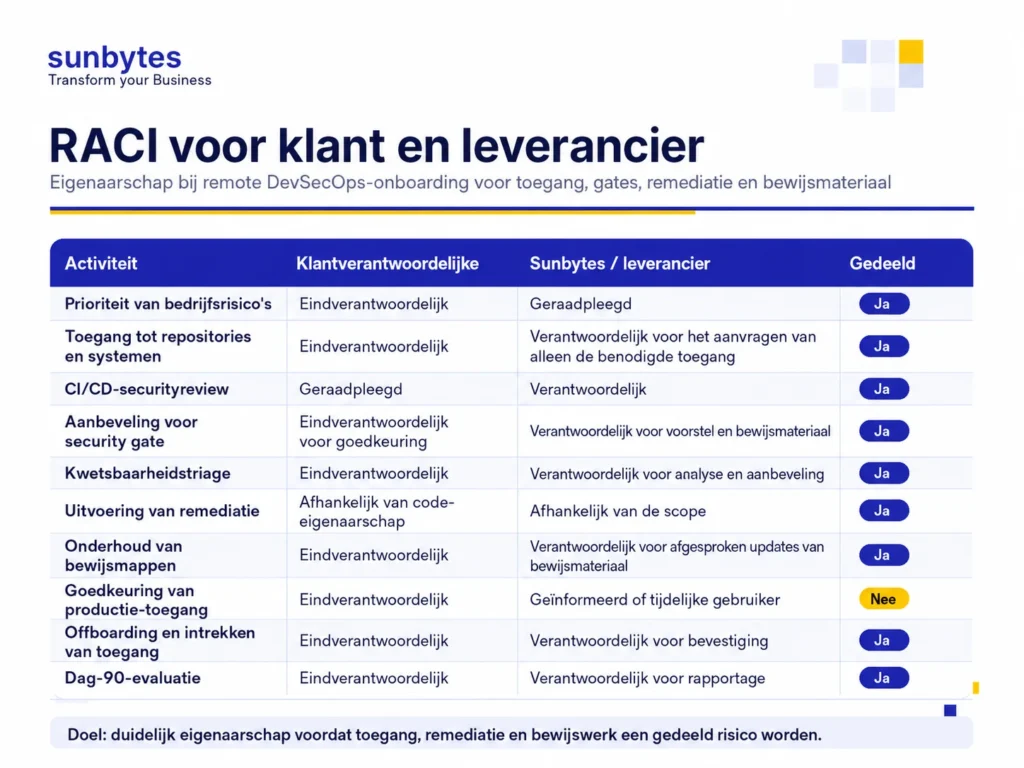

RACI voor klant en provider bij remote DevSecOps onboarding

| Activiteit | Eigenaar klant | Eigenaar Sunbytes of provider | Gedeeld |
|---|---|---|---|
| Business risk priority | Accountable | Consulted | Ja |
| Repository- en systeemtoegang | Accountable | Responsible voor het aanvragen van alleen noodzakelijke toegang | Ja |
| CI/CD security review | Consulted | Responsible | Ja |
| Aanbeveling voor security gate | Accountable voor goedkeuring | Responsible voor voorstel en evidence | Ja |
| Vulnerability triage | Accountable | Responsible voor analyse en aanbeveling | Ja |
| Remediation implementation | Afhankelijk van code-ownership | Afhankelijk van scope | Ja |
| Onderhoud van evidence-map | Accountable | Responsible voor afgesproken evidence updates | Ja |
| Goedkeuring productietoegang | Accountable | Informed of tijdelijke gebruiker | Nee |
| Offboarding en access removal | Accountable | Responsible voor bevestiging | Ja |
| Review op dag 90 | Accountable | Responsible voor rapportage | Ja |
Remote operating model voor Nederlandse en Vietnamese teams
Een remote DevSecOps model met Nederland en Vietnam werkt wanneer de overlap wordt gebruikt voor beslissingen, niet voor statusupdates. Met 4 tot 5 uur overlap met Amsterdam moet het operating model synchrone beslissingen scheiden van async documentatie.
Gebruik de overlap voor:
- Access approvals en escalatie.
- Security findings die een release kunnen blokkeren.
- Beslissingen in sprintplanning.
- Prioriteit voor retest en remediation.
- Architecture- of pipelinewijzigingen die meerdere teams raken.
Gebruik async documentatie voor:
- Pipeline review notes.
- Vulnerability analyse.
- Evidence updates.
- PR comments.
- Retestresultaten.
- Dagelijkse handoff notes.
De regel is eenvoudig: beslissingen hebben alleen een meeting nodig wanneer de beslissing wordt geblokkeerd door ontbrekende context of conflicterende prioriteiten. Al het andere hoort gedocumenteerd te worden waar het deliveryteam al werkt.
Voor Nederlandse teams is directe communicatie belangrijk. Van een remote DevSecOps engineer mag worden verwacht dat deze access blockers, onduidelijke severityregels of ontbrekende evidence vroeg benoemt. Wachten tot de retrospective geeft het verkeerde signaal: het team beschermt de sprint op papier terwijl het risico onder de oppervlakte groeit.
Een praktische NL-VN-cadans kan er zo uitzien:
| Tijdframe | Cadans |
|---|---|
| Dagelijks | Async handoff note voordat de overlap start |
| 2-3 keer per week | Korte overlapcheck voor blockers en beslissingen |
| Wekelijks | Vulnerability triage en access review check |
| Elke sprint | Security gate review en evidence update |
| Elke 30 dagen | Ownership-, access- en metricreview |
Het model werkt het best wanneer de Nederlandse accountmanagementfunctie commerciële context, escalatie en stakeholdercommunicatie dicht bij de klant houdt, terwijl de delivery hub in Vietnam engineeringcapaciteit levert binnen de afgesproken cadans.
